一万吨聚甲醛装置消缺检修进展顺利 部份设备开始复位
分享:
时间:2011-10-21
浏览:292
投稿:党工
文作者:YTTV 杨孟达 杨磊明
文作者二:
文作者三:
图作者:YTTV 杨孟达 杨磊明
图作者二:
图作者三:
截止10月21日,公司一万吨聚甲醛装置消缺检修开工率达80%, 30余项设备检修已全部复位,消缺检修工作整体进展较为顺利。

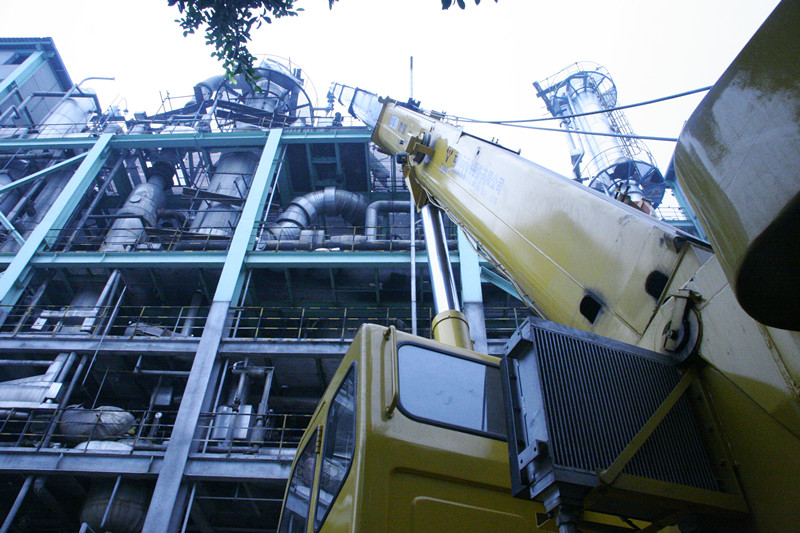

聚甲醛车间消缺检修自10月17日全面展开以来,原计划218个检修项目随着进度的推进,临时增加到了236项。进入检修的第5天,装置现场到处都是一片繁忙的景象,设备吊装、管道焊接、阀门修复……各路参检人员的身影随处可见。
截止发稿,8万吨甲醛装置R-1反应器触媒更换,已开始新触媒的填装。整体检修进度,除一万吨聚甲醛E-431再沸器248根管道腐蚀严重需一一更换,所占时间较长外,其余项目检修均有望在规时间内完成。
由于加强了对安全、质量、过程、现场等的控制管理,本次消缺检修总体情况较好,通过各单位的努力,大部份设备检修已进入回装、复位阶段。
