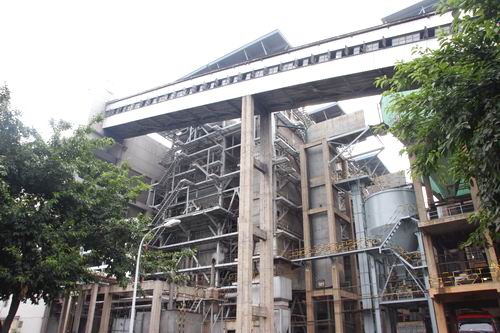

在满足公司各大生产装置正常运行的前提下,供热车间连日还不定时的向外界供应大量蒸气,以配合煤化工项目的管线吹扫。受装置负荷频繁调整的影响,供热2#炉突发故障被迫于8月19停车。接到检修任务后,机械厂随即组织铁军从8月21日起连续鏖战118小时完成抢修。
供热2#炉故障停车经检查系炉内燃烧产生的高温烟气夹杂着固体粒子长期磨损管壁,导致炉内高温过热管管壁减薄,在负荷频繁波动的状态下,最终出现穿孔产生泄漏。由于炉内管道绕线呈“W”形,在一根管道穿孔泄漏后必将导致漏点周围的管道也发生泄漏。
为不影响全公司生产装置的安稳运行,公司要求合成快锅开车补充蒸气,立即停运供热2#炉,组织抢修。
8月21日早上8点,工艺人员将炉内温度冷却至50度后,接到抢修任务的机械厂随即组织精兵强将赶赴作业点。机械厂厂长助理何毅:通过现场查看,共有8根高过管和1根底过管发现破裂,当时就组织人员马上施工,检修总共需切割三种管子,一组一组放下来后进行处理,共有焊口39道。
由于过热器管布置结构紧凑,并与蒸发管道交叉,穿梭在水冷壁板上,加之空间狭窄,炉内温
度较高,给抢修工作带来了非常大的麻烦。为了保证施工质量和进度,机械厂决定对泄漏的部分管道进行局部更换,并对管工、焊工、起重工多工种抢修人员实行三班倒,24小时不间断轮换作业。
切割、抽取、焊接、复位,在100多个小时的抢修过程中,机械厂的铁军为了确保检修项目的有序进行,弯曲着身体在有限的空间内都是一直重复着这些工序。他们放弃休息,全身心的投入到其中,目的就是早一点争取到装置的复产。
8月26日7点,供热2#炉抢修现场传来好消息,在机械厂检修人员的努力下,在连续鏖战118小时后,高温过热管抢修任务终于提前完成。机械厂员工也用实际行动证明了他们不愧于抢修战线上的“铁军”。机械厂厂长助理何毅:在这个过程中,我们施工人员还是克服了很多的困难,比如作业位置、检修环境,但是为了公司的利益,大家还是尽心尽力。
