公司废水资源化利用减排项目膜车间顺利完成验槽工作
分享:
时间:2019-11-26 浏览:329 投稿:党群工作部 文作者:文/图 欧阳滨 文作者二: 文作者三: 图作者:文/图 欧阳滨 图作者二: 图作者三:

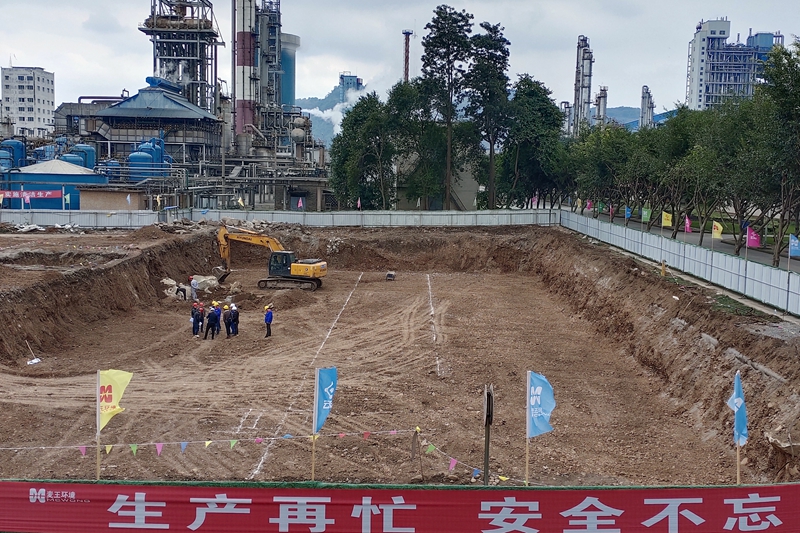

    11月25日,公司废水资源化利用减排项目膜车间基坑深挖工作顺利完工。



    废水资源化利用减排项目膜车间于11月8日破土动工,期间受降雨及土方堆放的影响,挖掘进度受到限制,但经公司及施工单位及时协调沟通并进行方案调整,问题得到有效解决。同时,为确保膜车间基坑挖掘安全顺利完成,公司安环部对施工单位车辆运输、人员出入进行了安全教育培训,施工单位制定了相关应急处理方案施工期间项目组及监理单位每天进行安全巡检,每周进行现场安全文明施工综合大检查,确保项目安全顺利施工。

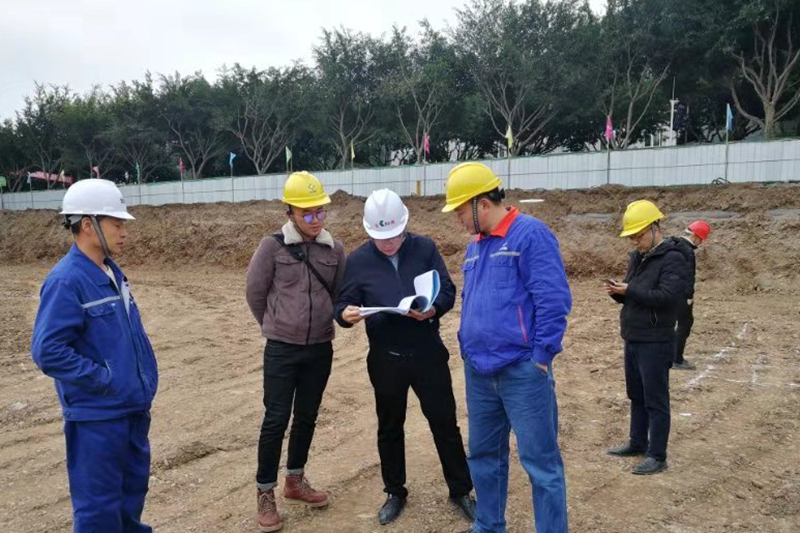

    24日基坑深挖工作基本完成,25日15:00项目组召集项目设计建设监理勘察施工单位共同进行验槽工作,经过详细检查核对,基坑挖掘与勘察报告相符,达到设计要求。至此废水资源化利用减排项目膜车间基坑挖掘工作告一段落,接下来将进行膜车间混凝土浇注工作。
