10月12日供热3号炉计划性停车常规检修,本次检修检修一班主要负责给煤机,输渣机,以及所有检修人孔的拆装工作,任务重点主要集中在给煤机和输渣机,这两项工作由于重要的运转部件链条只有靠人力拆卸组装,全是体力活,所以需要的人力较多。并且两项工作现场环境较差,现场周围环境弥漫着灰尘,整个检修过程都需要佩戴过滤器防护口罩,同时也给检修工作带来困难。

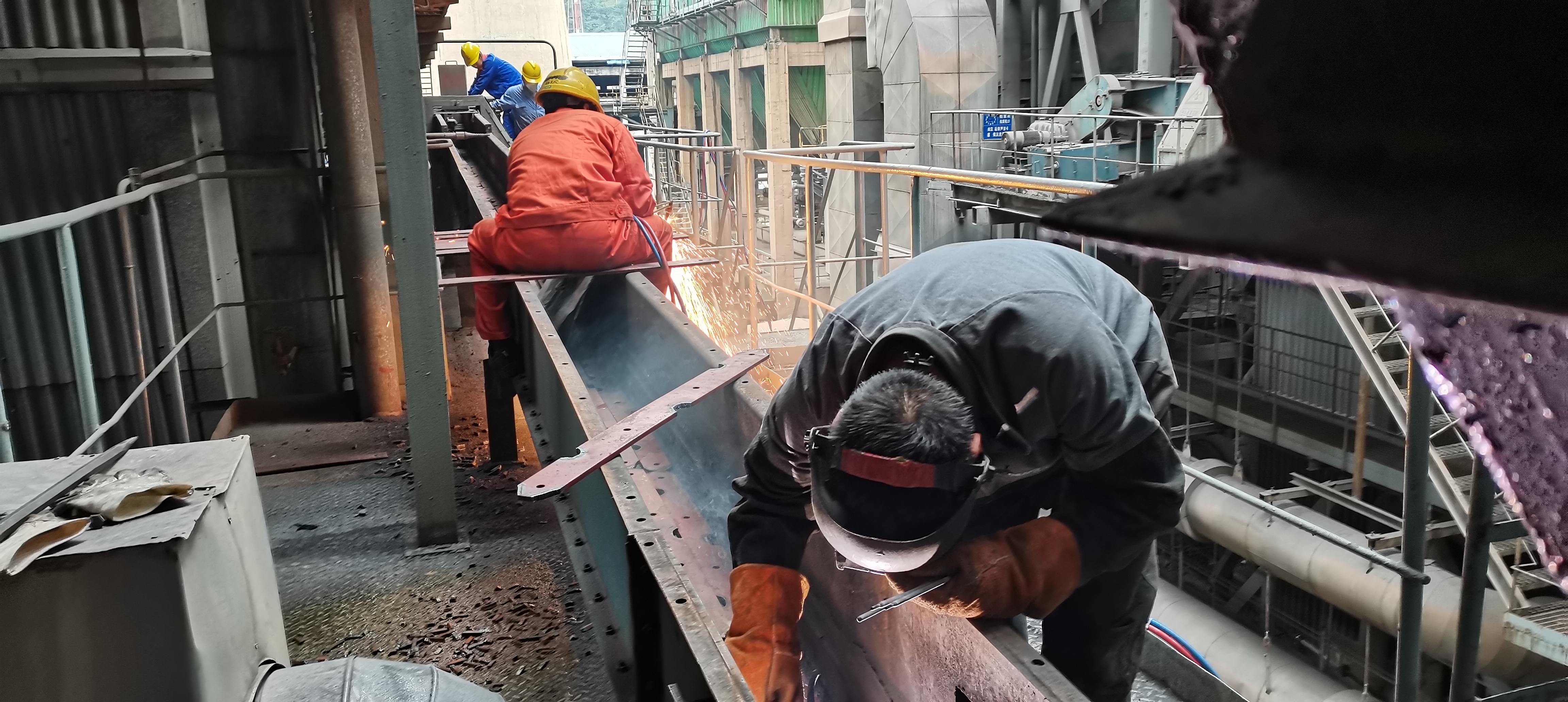

不仅如此,本次3号炉给煤机和输渣机的检修工作量较大,两台设备需要全部更换刮煤链条,尤其是给煤机,A,B两侧四条线要求重新铺设地板,然后在更换新链条,相当于箱体内的部件需要全部进行更新。给煤机以往的检修很少有过四条线全部更新内部部件,自10月12日开始检修以来,现场钳工,气焊工,焊工密切配合,检修工作每天都在向前推进。

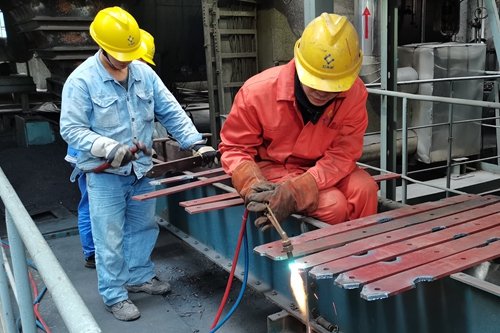

截止到10月19日,给煤机四条线地板已全部铺设完毕,焊工焊接完毕后将进行下一步链条回装及其他内部部件回装工作,检修工作预计在本周四结束。
