水富煤代气技改工程自2009年3月19日破土动工以来,截至2011年8月19日,历时29个月883天,全体项目建设者用他们的智慧和汗水为项目的推进提供了坚实的保障。
纵观国内大型煤化工项目,从项目动工到投料试车一般需要耗时36-38个月的工期。在水富煤代气技改工程建设之初,煤化工指挥部为了提升项目建设参与方的积极性和紧迫感,提出了30个月完成建设的挑战性目标。
然而,就目前而言,受国际国内CPI指标一路攀升的影响,项目承建单位人力、机具成本大幅
上升,施工单位在较大程度上出现人力机具资源短缺的现象;同时,2011年4月以来水富出现持续的高温天气,也给现场施工人员带来了严重的困扰。而这也导致项目机械竣工时间与里程碑计划出现了一定的偏差。
根据项目推进情况,煤化工指挥部在权衡各种因素的前提下,对项目里程碑计划进行了一定范围的调整,调整目标计划于2011年9月30日实现项目整体建设机械竣工,在2011年10月31日前实现全部尾项收尾施工。为确保这一目标的实现,煤化工指挥部先后采取如关键节点奖励计划、增开专业施工碰头会及通过施工尾项逐项清理等多项措施,采用通过试车推动施工进度的策略,力保项目进度目标的顺利实现。

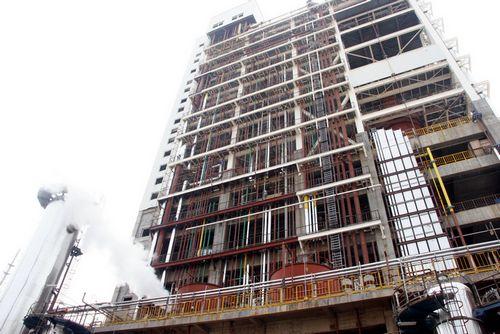

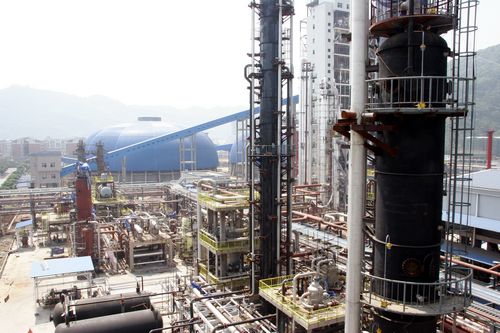

截至8月19日,水富煤代气技改工程施工方面:设备安装、土建施工处于收尾阶段;煤气化工
段工艺管道安装完成94%,管道试压完成75.5%,管道防腐保温完成45%;甲醇工段工艺管道安装完成95%,管道试压完成56%。随着两大装置工艺管道安装进度的持续推进,电气仪表设备安装调试紧跟其后,确保试车的顺利进行。
试车方面:空分装置已完成空压机、增压机、氮压机三大压缩机组的试车工作,同时空分装置噪音整改工作也正在积极进行中,预计9月中旬实现空分装置开车;煤储运系统已于8月11日实现煤库进煤工作,计划8月20日完成1#转运站前煤储运系统的中交工作;煤气化装置目前完成80%机泵电机单试及气化炉烘炉;甲醇联合装置目前正在进行三大压缩机组油循环工作,同时压缩机透平试车准备工作也在有序进行。
