公司供热装置实现四区分离 锅炉DCS系统升级改造搬迁后顺利开车
分享:
时间:2023-01-17 浏览:433 投稿:供热车间 文作者:水汽车间 高玉华 文作者二: 文作者三: 图作者:水汽车间 高玉华 图作者二: 图作者三:
    经过2个多月的前期准备工作,在装备运维中心计算机班和水汽车间的携手合作下,顺利完成供热装置DCS系统升级改造搬迁工作,计算机班全面配合水汽车间对新系统进行调试,对每一个调节阀、设备、联锁等重要操作点进行多次调试。2023年1月10日24点,供热装置全面具备全停后开车条件。

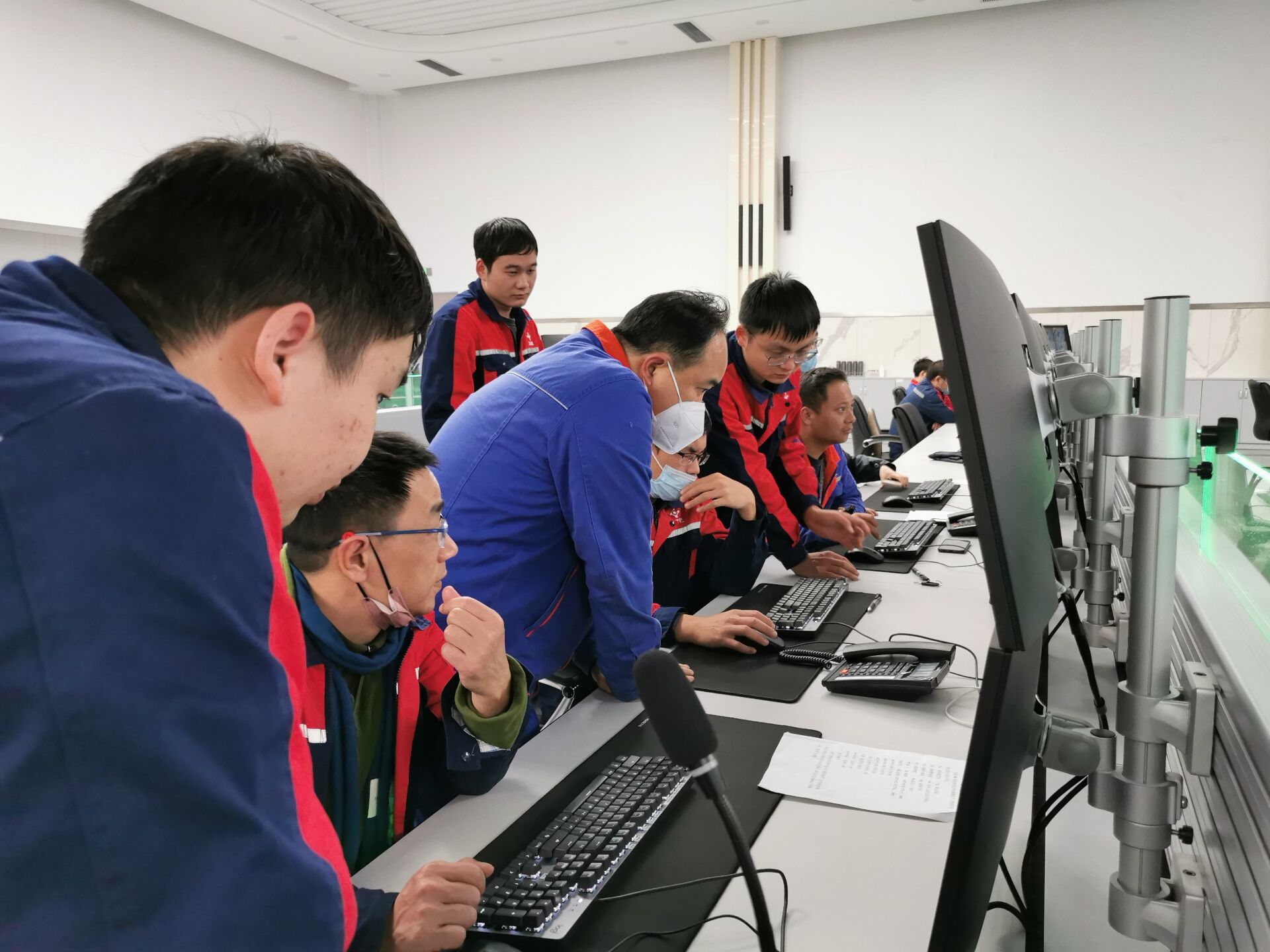

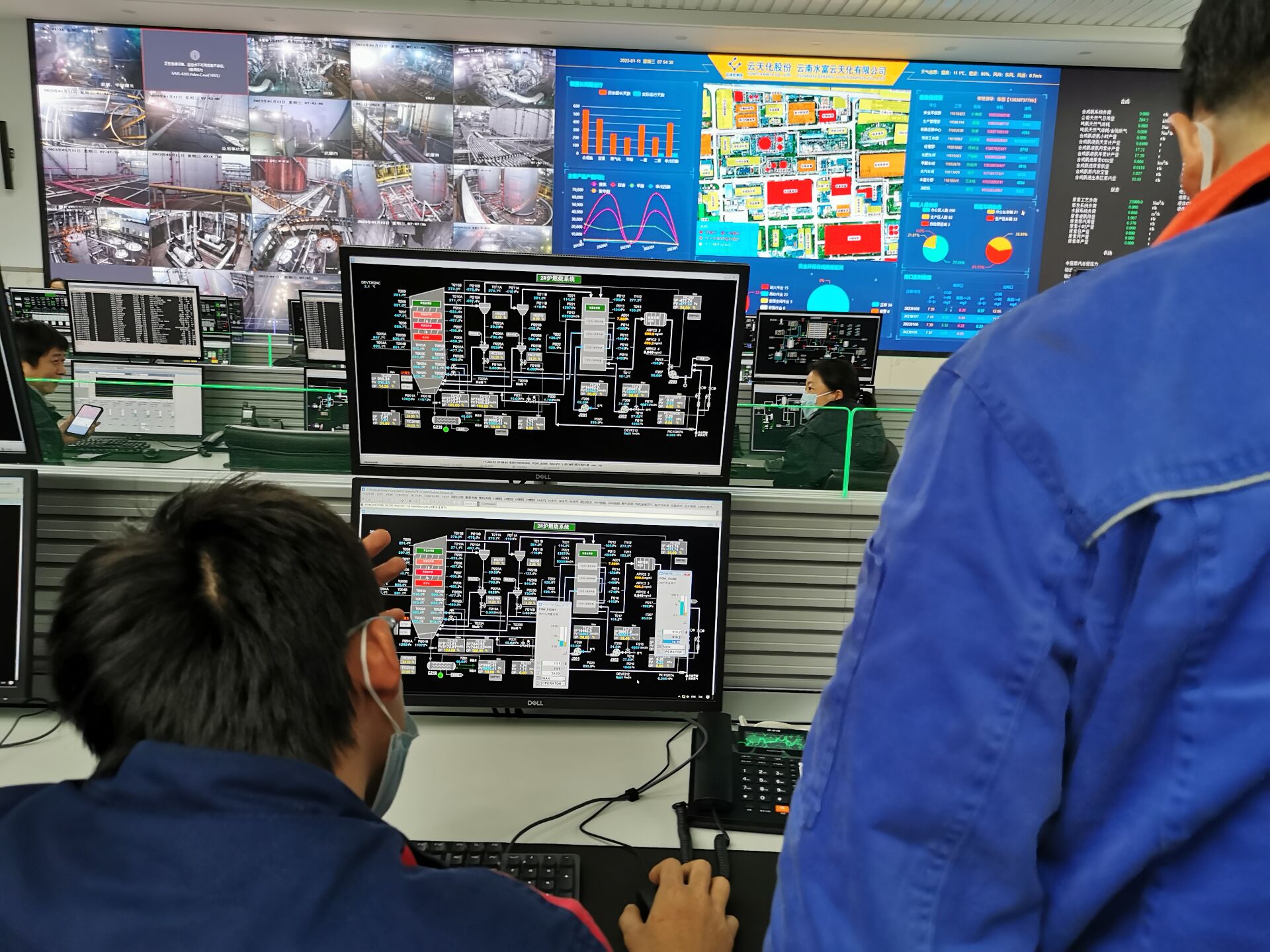

    1月11日01:30,水汽车间根据调度指令,按照装置全停后开车作业方案组织2#炉开车工作。由于首次使用新的DCS操作系统,并在公司总控室进行主控操作,水汽车间调动所有技术力量,全力以赴组织开车工作。从建立冷却水系统、低压给水系统,到锅炉启动风机点火、投煤退天然气、投用返灰系统加负荷,每一步重要的操作,都经过多人确认,杜绝出现操作失误。


    05:00,根据调度指令,对1#炉组织开车工作,两台锅炉开车操作有序进行。上午08:40,公司中压蒸汽管网压力达到并汽条件后,水汽车间协同化肥装置完成总管并汽操作。9:40,1#炉达到并汽条件,水汽车间完成锅炉并汽作业,视工况投用返灰系统,逐渐将锅炉负荷增加到外界需求量,配合合成装置快锅停车。


    截止1月11日10:40,在大家共同努力下,公司供热装置1#、2#炉顺利开车,圆满完成供热装置DCS系统升级改造搬迁至公司总控室的首次开车工作,供热装置实现四区分离。
