时间:2022-08-08 浏览:858 投稿:装备运维中心 文作者:装备运维中心 文/唐凤 陈涛 图/唐凤 文作者二: 文作者三: 图作者:装备运维中心 文/唐凤 陈涛 图/唐凤 图作者二: 图作者三:

    公司总降变电站始建于1974年,伴随着云天化发展至今已有48个年头,初建有2台110KV容量8000KVA变压器设备,随着公司发展,1995年完成了第一次升级改造,建成为2台容量25000KVA变压器设备,继后2002年合成、尿素装置改造,再次增加1台25000KVA变压器设备满足设备供电需求。

    随着公司转型升级新建项目建设和生产装置设备改造用电负荷增加,以及国家能源管控政策调整,目前投用27年的3台25000KVA变压器已经无法满足公司负荷增长需求,结合公司现有负荷配置及未来发展,2020年8月立项将3台变压器全部升级改造增容为40000KVA。




    本次增容改造由云天化股份批准,经水富市发展和改革局投资备案,项目总投资2265万元。经过前期招投标、图纸设计、设备采购等准备工作,2022年4月11日,110KV总降变增容项目正式进入一体化升级改造施工阶段,目前连续施工128天。

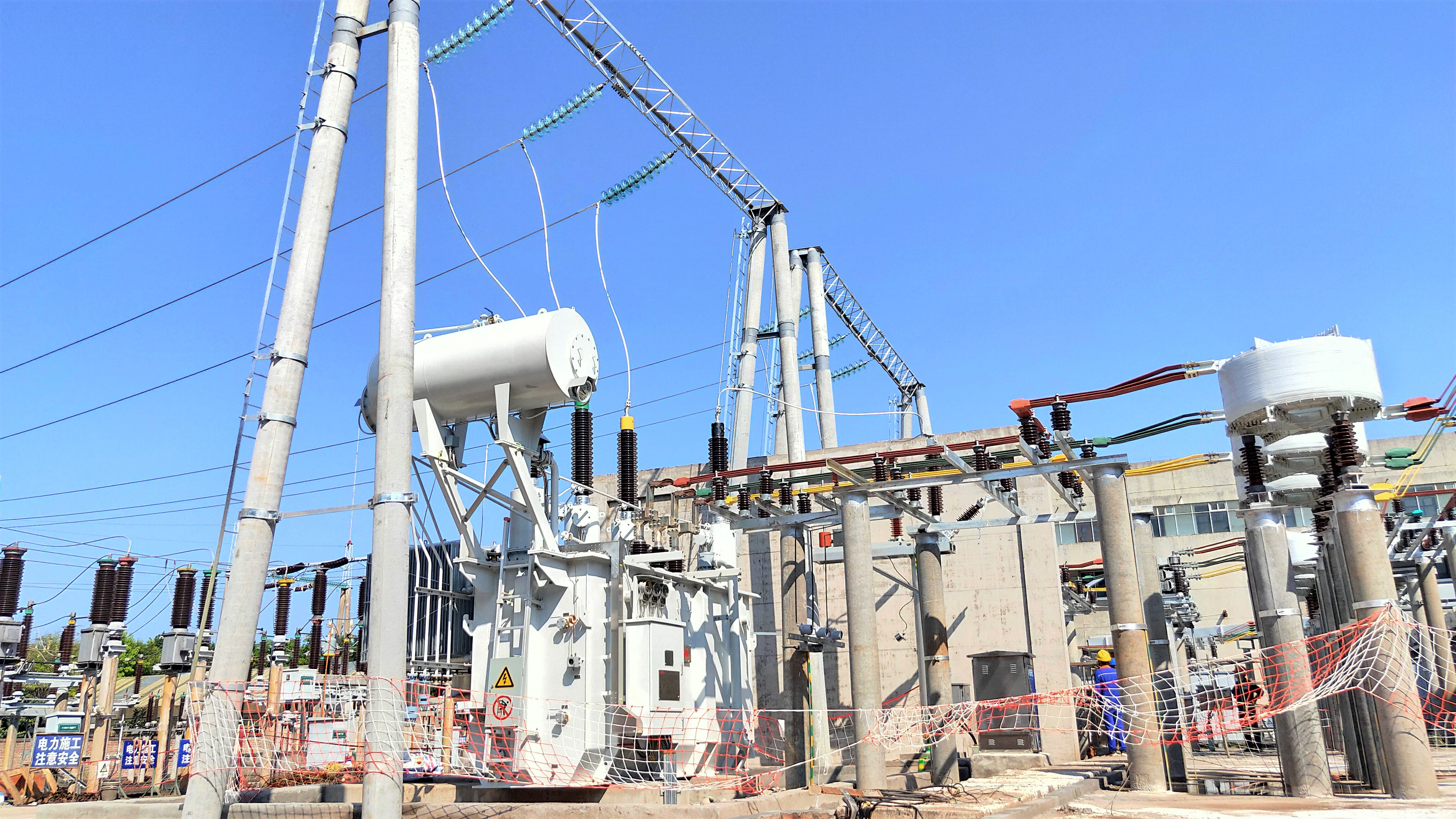

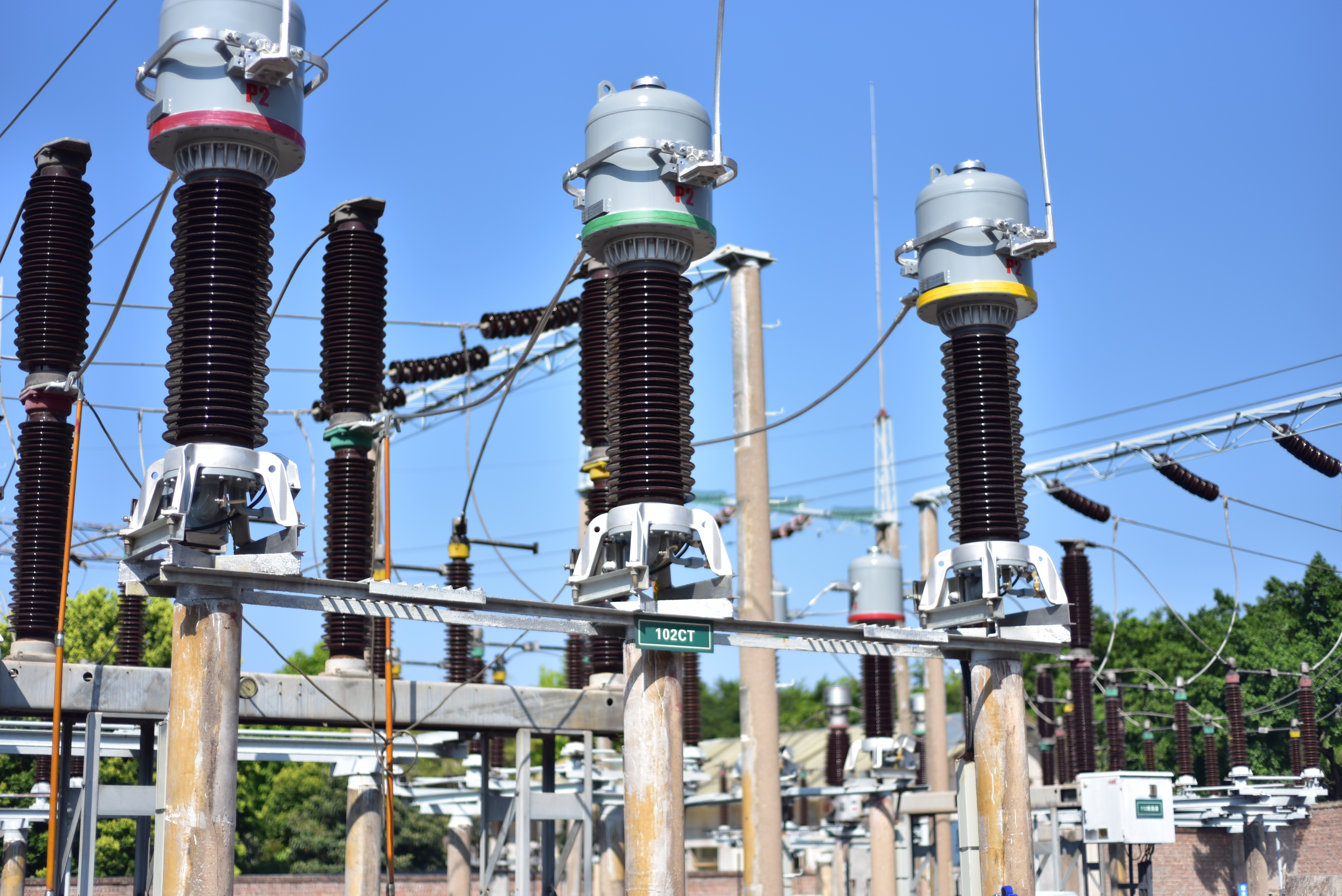

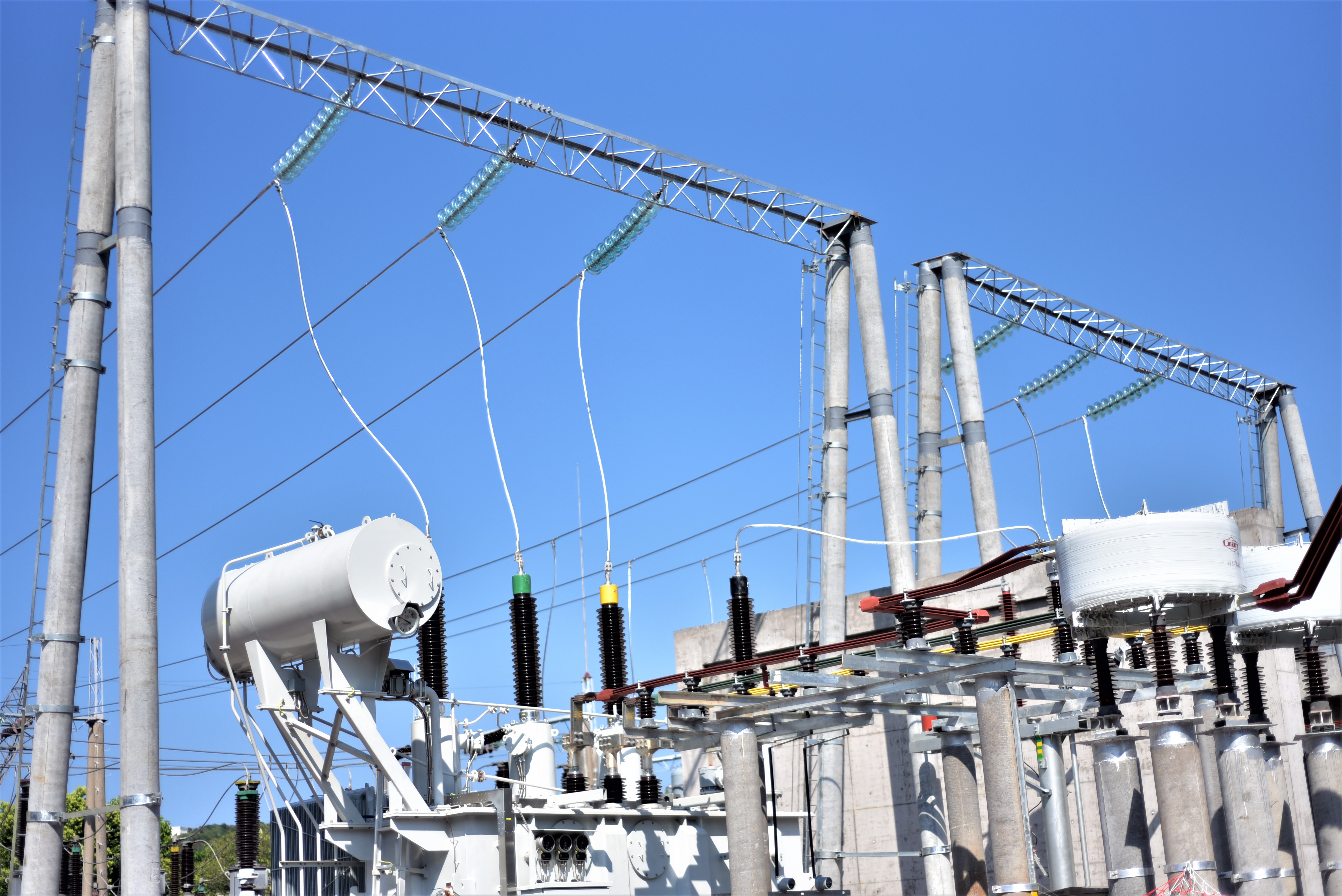

    此次施工在所有生产装置均满负荷运行的情况下进行,为保证生产装置的长周期安全稳定运行,项目组不仅对现有电网进行了全面细致地分析,制定了切实可行的负荷转接方案以及改造期间电网事故应急处置预案,还制定了多个专项施工方案。同时,克服疫情、高温天气、雷雨季节、单回路供电等诸多困难,加强施工现场安全管控、进度管控、质量管控,各施工环节按时间节点有序推进,全面保障变电站升级改造顺利实施。

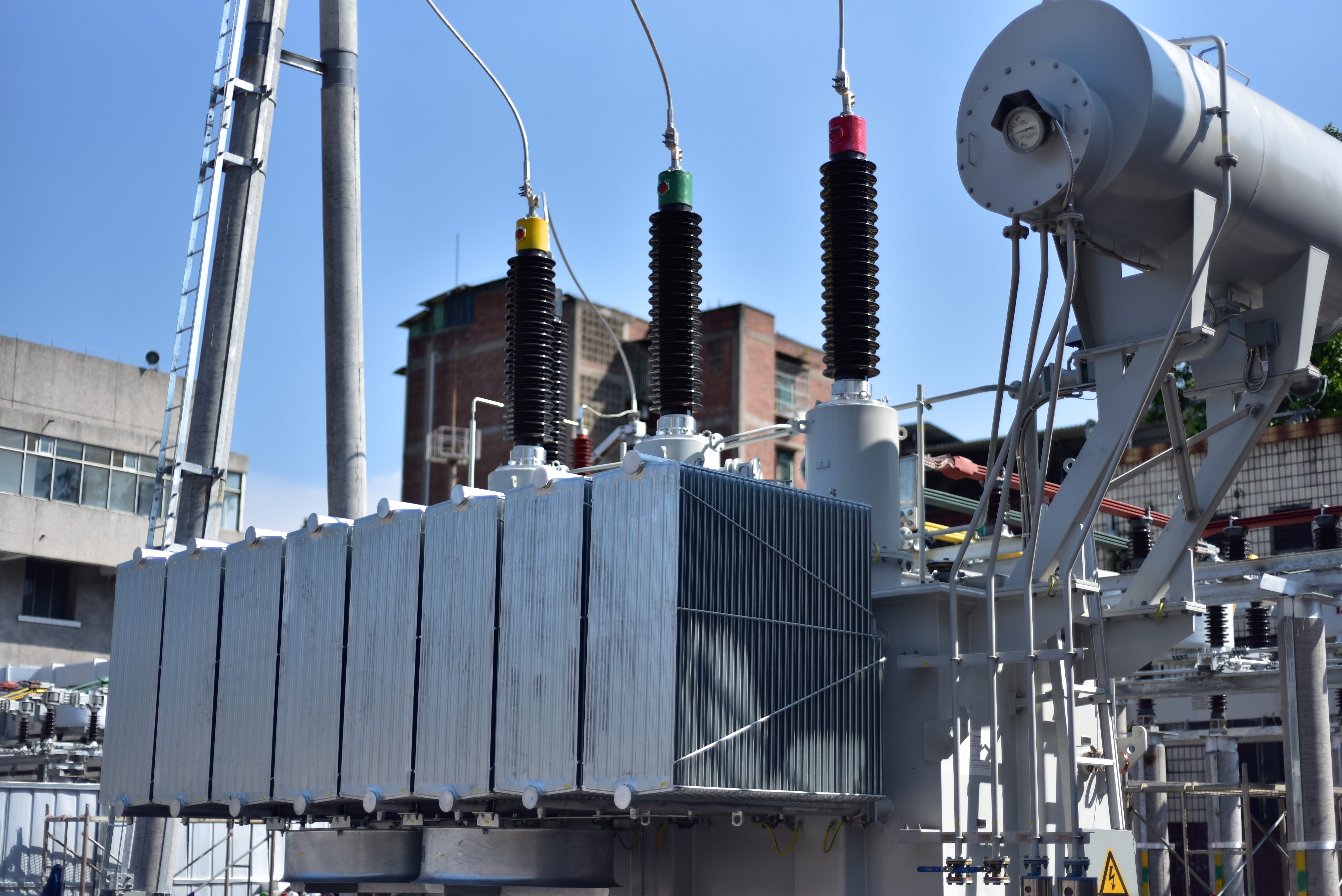

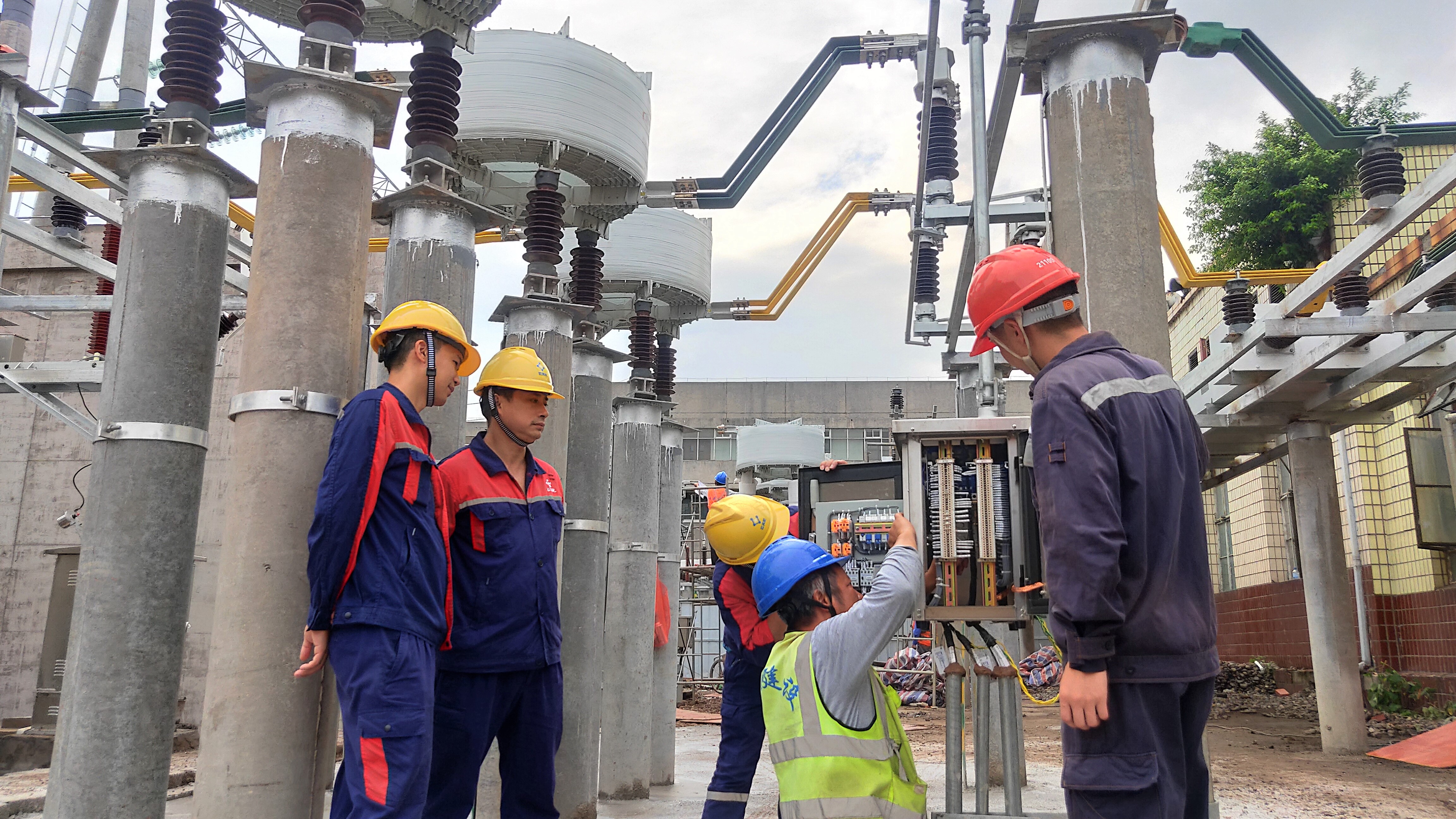

8月5日上午,烈日炎炎,项目组全体成员同四川省秭源电力建设施工人员及昆明先行监理人员头顶烈日,对2#变压器隔离刀闸进行测试和试运行,为2#变压器授电条件进行最后的确认。




    据项目经理刘永华介绍,1#、3#变压器分别于6月17日、8月2日投运且单台带所有负载运行良好,2#变压器8月5日投运后改造工作进入最后收尾阶段,预计2022年8月中旬全面竣工。



    升级改造后的110KV总降站将满足公司生产用电需求,为公司现有生产装置及新项目建设提供有力保障,为电网安全稳定运行提供可靠支撑,对优化公司设备用电构架、推动公司绿色高质量发展具有重要意义。
