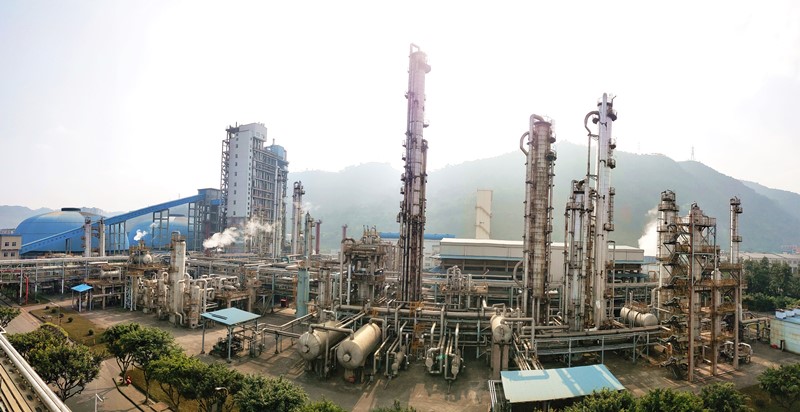

继公司煤气化、甲醇装置迎来2020年首个双百日红后,1月10日,煤气化和甲醇装置相继启动停车程序,并实现安全停车好的目标。1月11日起,煤气化、甲醇装置本年度首次抢修工作全面展开。
本次装置抢修计划时间为8天,共计检修项目63项、技改项目4项、跑冒滴漏45项、安全阀调校44项、物检项目60项、电仪项目81项,其中包括了气化炉烧嘴罩检修、磨煤机A例行检查、压缩机K1301中修、V1204充气锥笛管检查修复、精馏预塔C15501塔体及填料清洗、换热器E15503更换新设备等多个重点项目,时间紧、任务重。
为保证此次检修顺利开展,甲醇车间提前做好充足准备:一是编写各系统停车标准化作业程序以及设备清洗置换方案,并组织车间全体员工认真学习。二是在做好抢修安全培训的同时,成立装置抢修安全监督小组,严抓安全管理工作。三是加强内外部沟通联系,提前做好抢修所需的机、物、料、人力资源的协调工作,为此次抢修工作的顺利进行奠定了基础。
截至1月12日,过半的项目已具备检修条件交付检修。其中气化炉烧嘴罩检修工作已全部完成且试压合格;磨煤机煤粉清理工作正在有序进行;精馏预塔C15501煮塔工作全部结束,人孔已顺利打开,塔内填料拆卸工作已全面展开;旧换热器E15503已于12日14时吊离框架,新设备已安装到位正进行相关的碰管工作。
