公司水富煤代气技改工程全面开始土建施工
分享:
时间:2009-07-17 浏览:271 投稿:党委 文作者:工程部 徐有繁 YTTV 栾德强 杨磊明 文作者二: 文作者三: 图作者:工程部 徐有繁 YTTV 栾德强 杨磊明 图作者二: 图作者三:
    继2008年8月28日奠基以来,在公司及相关方的共同努力下,公司水富煤代气技改工程项目各项工作正按计划有序推进。7月,设计院将批量提交施工图纸,煤代气技改工程将迎来土建施工的高峰期。

    7月17日,记者来到煤代气技改工程施工现场,繁忙有序的现场施工作业如同水富天气一样,一天比一天火热,全体参战人员正用自己韧劲的意志同酷热难当的盛夏顽强搏斗,工程形象在建设者辛劳和汗水的浇灌下正一刻不停的往前推进。

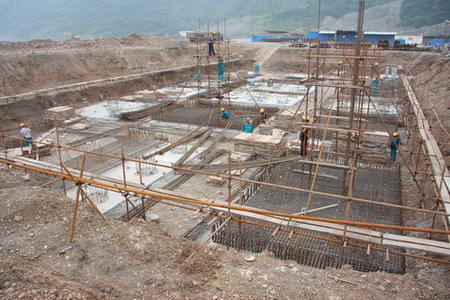

    截至7月17日,71根桩基的浇筑已经完成,并顺利通过检测,目前正进行承台基础钢筋笼绑扎工作;事故水池池壁浇筑也已完成,7月10日对其进行土方回填后,事故水池基本建成;甲醇框架方面,正进行紧张的承台浇筑;地下管网铺设工作已经启动,卷管已制作50余吨。

    7月,煤代气技改工程将迎来土建施工的高峰期,面对持续高温和雷雨天气,指挥部未雨绸缪,已组织召开了多次施工管理专题会,通过强化现场施工管理、优化调整施工计划、科学合理配置人机具等措施,全力推进项目土建施工进程。
